[더팩트ㅣ당진=천기영 기자] 2년 연속 호우피해를 입은 충남 당진시가 항구적 대책 마련을 위해 속도를 내고 있다.
22일 당진시에 따르면 기록적인 폭우가 2년 연속 발생, 시민들의 일상 전반에 심각한 피해가 발생했다고 밝혔다.
농경지·도로·하천 등을 포함해 생활 공간인 주택까지 물에 잠기는 등 피해가 극심한 상황이다.
당진시는 평소 집중호우에 대비해 당진천에 차수벽을 설치하고 양수기와 차수 매트를 구입해 반복적인 훈련을 실시하는 등 대응 체계를 구축해 왔다.
실제로 폭우 발생 시에는 해당 장비를 즉각 활용해 피해 확산 방지에 총력을 기울였다.
하지만 시간당 100㎜ 내외 폭우가 쏟아지는 이상 기후 상황에서는 기존 대응 체계만으로는 한계가 있어 당진시는 도시침수 예방사업에 속도를 내고 있다.
시에 따르면 최근 발생한 읍내동 일원의 도시침수 피해와 관련해 당진시는 이미 지난 2023년 10월 환경부로부터 '하수도 중점관리지역'으로 지정받아 선제적으로 침수 대응 사업을 준비하고 있었다.
읍내동은 지형적 여건상 침수 취약지로 꾸준히 지적돼 당진시는 2023년 연초 도시침수 예방사업계획을 수립하고 3월에는 타당성 조사를 시행했다.
10월 중점관리지역 지정 이후에는 설계 착수 및 침수 대응계획 수립, 긴급 점검 및 준설 등 다각적인 준비 활동을 전개해왔다.그러나 지난 2024년과 2025년 7월에 발생한 시간당 100㎜ 내외의 집중호우는 기존 관로의 통수 능력을 초과해 침수 피해가 발생했으며 시는 이를 통해 조기 사업 착수의 절실함이 확인된 계기로 보고 있다.

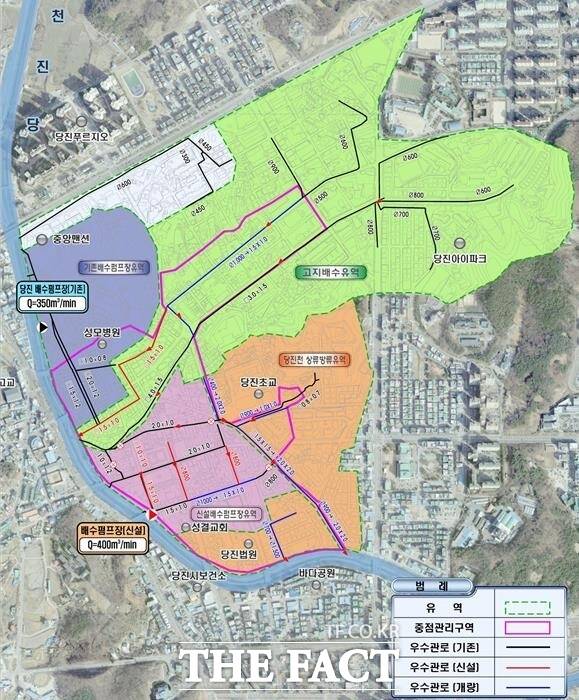

현재 당진시는 우수관로 3.1㎞ 신설·개량과 400㎥/분 처리 용량의 빗물펌프장 1기 신설 등을 핵심으로 하는 본 사업의 실시설계와 안정성 검토, 지하 안전영향평가, 경제성 분석, 국비 반영 건의 등 모든 행정절차를 병행 이행하고 있었다.
특히 사업 기간 중 가장 장기간이 소요되는 빗물펌프장 건설을 '우선 시공'할 수 있도록 환경부 및 충청남도와 분리발주 동의를 요청할 계획이라고 밝혔다.
따라서 당진시는 반복된 침수 피해에 보다 신속히 대응하기 위해 빗물펌프장을 오는 2026년 6월까지 조기 가동하는 것을 목표로 사업 기간 단축을 위한 조치 등을 환경부에 건의하며 사업 시행을 위해 총력 대응하고 있다.
지난 20일 윤호중 행안부 장관이 당진전통시장을 방문했을 때 오성환 당진시장은 "현재 도시침수 예방사업을 추진하면서 빗물펌프장 예정지 매입은 완료했으나 우수관로 등을 포함해 총괄 입찰을 해야하는 상황으로 완료 시점이 늦어지고 있는 상태"라며 "빗물펌프장부터 분리 발주할 수 있도록 조치해달라"고 건의했다.
아울러 지난해 침수됐던 탑동초·정보고 근처에도 빗물펌프장 설치를 위해 423억 원의 사업을 추진하고 있다며 오는 10월에 선정될 수 있도록 해달라고 요청했다.
이밖에 당진천을 재난위험지구로 선정해 줄 것과 공공·사유시설 피해가 막대한 만큼 특별재난지역으로 선포해달라고 건의했다.
당진시 관계자는 "최근 침수 피해는 안타깝지만 2023년 연초부터 대응계획을 세우고 실행에 착수한 것은 매우 다행스럽다"며 "사후 대응이 아닌 사전 대응 체계가 실제로 작동하고 있다는 점을 시민들께 알린다"고 말했다.
한편 당진시는 읍내동 외 채운동 일원도 지난 2024년 이미 중점관리지역 지정을 마치고 별도의 도시침수 예방사업으로 함께 추진 중이다. 양 지역에 총 764억 원의 예산을 투입해 집중호우 대응형 도시 인프라 개선을 단계적으로 확대할 계획이다.
